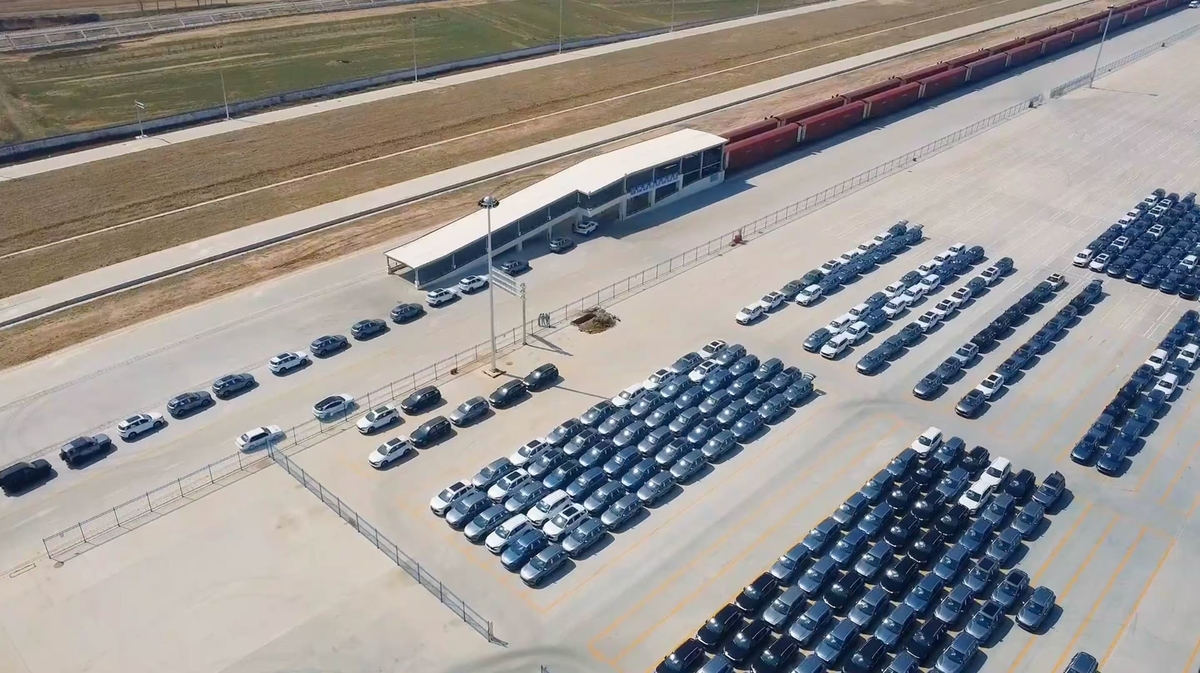

  7月28日,在郑州市国际陆港铁轨旁,一列列满载新能源汽车、电子配件的中欧班列正整装待发,即将驶向中亚和欧洲。“郑州国际陆港核心功能区正式启用以来,中欧班列(郑州)通过‘一带一路’实现了单月最高发车545列,累计运输货物超1228万吨,贸易累计实现货值约464亿美元。”郑州国际陆港指挥部指挥长李政介绍。

  今年6月28日,郑州国际陆港核心功能区中欧班列(郑州)集结中心正式启用,为郑州打造“世界一流的国际铁路枢纽港、中欧班列运贸产创新发展示范区、口岸经济高质量发展先行区”奠定坚实基础。国际陆港建设的两年来,国网河南省电力公司全力服务项目用电,制定“一线一案”保障方案,提供“一站式”“保姆级”服务,保障供电安全可靠。

2958188492592556

  抢出建设“加速度”

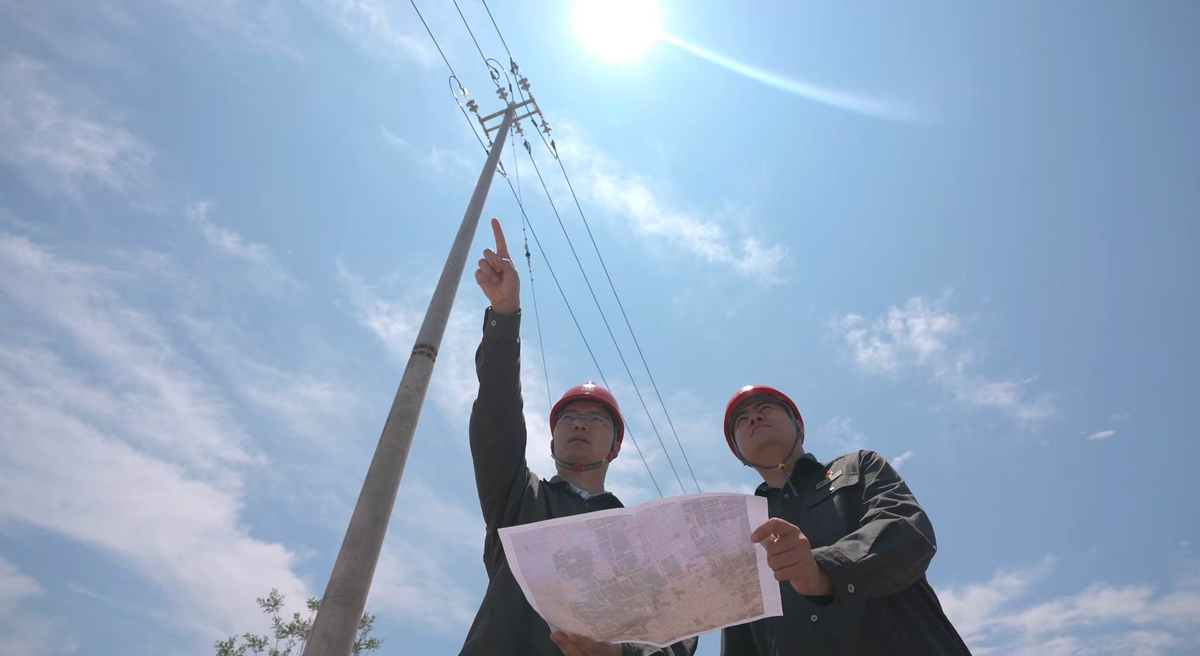

  “原本预计3个月完工的电力迁改工程,河南电力两个多月就完成了,为郑州国际陆港东作业区提前投用抢出了关键工期!”7月28日,回忆起郑州国际陆港电力迁改的情形,李政说道。

  郑州国际陆港建设初期面临复杂的电力线路迁改难题,35千伏门大线,110千伏I、Ⅱ阮咸吕家线等多条线路横穿规划区域,按常规施工流程至少延误工期45天。针对国际陆港东作业区急需通电的紧急需求,国网河南电力成立专项攻坚组,创新采用“先拆后建”模式:在新线路尚未建成的情况下,通过优化电网运行方式、临时转供负荷,实现原有线路安全退运。

  施工期间,国网河南电力启动“战时模式”,紧急调集200名精干力量,分三班轮换作业,8天完成138基电杆组立、34千米导线架设及4.46公里电缆敷设,创下“日均立杆17基、放线4.25千米”的施工纪录,并于4月11日顺利完成110千伏I、Ⅱ阮咸吕家线送电任务,4月26日攻克35千伏门大线、尉大线迁改难关,比原计划提前18天打通陆港建设“电力通道”。

  6月10日,随着最后一组变压器完成冲击试验,郑州国际陆港电力建设任务全面收官,累计新建线路53.7千米(含电缆4.7千米)、杆塔250基,圆满保障郑州国际陆港东作业区用户顺利接网,实现“东西双区”全面投入使用,不仅满足了该项目用电需求,还大幅提高了区域供电能力,为未来经济发展、负荷增长提供坚强后盾。

9290590929970474

  经济发展“电满格”

  为满足郑州国际陆港加速建设用电需求,国网河南电力主动对接陆港用电重点客户,定期安排专人检查设备运维情况,及时了解掌握客户用电负荷动态,以高标准电网建设、智能化供电服务,为“一带一路”重要枢纽提供坚强电力保障。

  “我们为国际陆港安排了专属客户经理,指导客户优化内部用电负荷,实时了解对方需求并迅速响应。”7月28日,国网郑州航空港区供电公司郑州国际陆港项目经理张岱威介绍。为满足郑州国际陆港“货物随到随装、班列即到即发”的高效运转需求,公司创新建立“双经理制”服务模式:营销经理全程对接用户用电需求,工程经理同步推进接网建设,实现“报装即设计、设计即施工”,大幅提升了客户满意度。

  “我们能源中心是郑州国际陆港的‘大脑’,对供电可靠性要求极高,电力服务是我们的坚强后盾。”郑州国际陆港能源中心负责人张浩然说。针对郑州国际陆港24小时不间断运营特点,公司创新服务模式,为重点企业配备双电源接入方案,同时建立“15分钟应急响应圈”,实时保障企业用电。今年上半年,国网郑州航空港区供电公司累计完成9次应急保供,累计缩短停电时长284小时。

  为了更好地服务中欧班列运营,国网河南电力聚焦企业生产经营情况和当前电力供应形势,与郑州国际陆港公司进行深入沟通和交流,了解企业当前的生产计划及后续扩大规模的用电需求,为企业“量身定制”服务方案,结合最新电价政策,提供优化用电结构的建议,主动当好企业的“电参谋”,为中欧班列持续扩量提质提供坚强电力保障。

  上半年,在可靠电力支撑下,郑州国际陆港已开通27个境外直达站点,中欧班列累计开行超1.4万列。国网河南电力将持续优化服务,为打造“连通境内外、辐射东中西”的国际物流枢纽注入强劲“电动力”。
